A: はい、新しい要件はこのタイムボックス内で理解、構築、提供される必要があるためです。
理由:
アジャイル プロジェクト管理は、開発プロセスの後半でも変更に適応できます。車椅子でのアクセスなど、法的に必須の要件である新しい健康と安全の要件の導入は、特定されるとすぐにプロジェクトに組み込む必要があります。地方計画当局の担当者と協力して受け入れ基準を定義することで、要件が明確に理解され、開発されたソリューションが必要な法的基準を満たすことが保証されます。このアプローチにより、チームは新しい要件にすぐに対処して現在の作業サイクルに統合することができ、顧客の競争上の優位性のために、開発の後半でも要件の変更を歓迎するというアジャイルの原則と一致します。
トピック1、ホイホールホテル改修プロジェクト
シナリオ:
ホイホールホテル改修プロジェクト
(注記:
17 世紀に建てられた歴史的な木造建築のホイ ホールは、もともとホイタウンの領主の邸宅でした。この建物は特別重要文化財として登録されており、開発には制限があります。1 世紀以上にわたってホテルとして使用されていましたが、最近は荒廃し、2 年間はまったく使われていなかったため、劣化が加速しています。地元のコミュニティは、この建物を保存するために「Hoy for Hoy Hall」というアクション グループを結成し、この建物の将来の成功に密接に関与したいと考えています。
長い議論の末、ホイ ホールは、経験豊富なホテル経営者が取締役を務める小規模企業 Architecture Angels (AA) に買収されました。5 年前に同社は不動産改修事業への参入を決定し、最近、同様に危機に瀕していた 2 つの建物をホテルとして改修しました。
Architecture Angels は、地元の企業を支援することと、地元の人々にホテルを運営してもらうことに熱心であり、そのためにかなりの自主性を与えています。
中核的な一貫性を維持するために、ホテルは、IT 運用、会計、給与計算、棚卸、コンプライアンス、人事、資産管理などの Architecture Angels の本社サービスを利用しています。本社は、Hoy Hall から 80 マイルのところにあります。
最近、Architecture Angels は、Hoy Hall を改修する Agile プロジェクトを開始しました。Hoy Hall には、1 階に大きなホールと受付エリアがあり、2 階には 20 室の寝室が設けられる予定です。屋根は大規模な修理が必要で、電気設備と配管設備は完全に交換する必要があります。敷地周辺の 40 エーカーの土地は草木が生い茂っており、修復する必要があり、私道も再敷設する必要があります。
ホテル業界では、インターネット経由で顧客が直接予約する傾向が、この機能を備えたホテルの成長に大きな影響を与えています。現在、オンライン予約は客室予約の約 80% を占めており、ウォークインや電話による問い合わせはわずか 20% です。Hoy Hall が営業を開始する前に、予約システムが完全に稼働している必要があります。
建築エンジェルは、そのような仕事を管理するために請負業者を使用し、
内部工事を担当する Timber Tigers (TT) と庭園を担当する Earth Excavations (EE) という 2 つの地元企業との関係を構築しました。
すでに退職したプロジェクト マネージャーが実現可能性フェーズを開始しました。このフェーズは、営業、マーケティング、財務担当取締役と最高経営責任者で構成される上級管理チームによって継続されました。
これには1か月かかる予定でしたが、ほぼ完了しました。
実現可能性評価が作成されました。プロジェクトが実行可能であると評価した概要ビジネス ケースが完了しました。
アーキテクチャーエンジェルス上級管理チームは、
プロジェクトの運営。

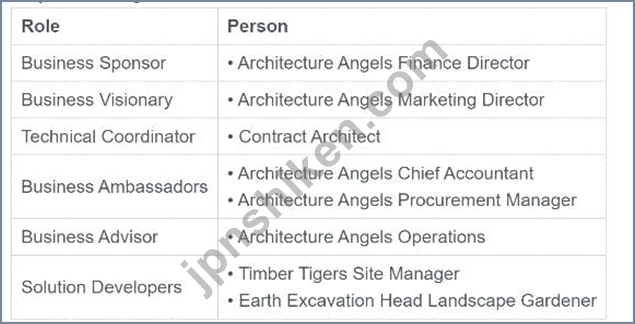

以下の表はプロジェクト チームに予定されている任命を示しており、変更される可能性があります。

追加情報:
プロジェクトは実現可能性の終わりに近づいています。元のプロジェクト マネージャーはプロジェクトの実施計画の草案作成には関与していましたが、改修オプションの概要には関与していませんでした。
上級管理チームは改修に関していくつかの選択肢を提示しました。
すべてのオプションには、庭園の造園ソリューションと私道の再敷設が含まれていました。これらがなければ、ソリューションは受け入れられません。ただし、改修の最適なソリューションはまだ議論中です。新しいプロジェクト マネージャーは、実現可能性プロトタイプは各オプションの紙ベースの図面で構成できると提案しました。「Hoy for Hoy Hall」アクション グループは、プロトタイプには物理的に構築された表現が必須であると考えており、建物の推奨事項の小規模モデルを希望しています。ただし、これを作成するために利用できる時間は限られています。
リソースに関する契約はまだ締結されておらず、選択された概要ソリューションが合意されるまで延期されます。
